        在泵送混凝土前都要对设备进行安装调试,历年来,从售后服务中总结以下几点:

        一、混凝土泵的安装

        在安装混凝土泵时要考混凝土的来源。如果是商品混凝土,搅拌运输车供料,输送泵可就地安装,只要方便接管和喂料就可以。如果是

现场搅拌混凝土,首先根据场地和搅拌机的上料方式来确定搅拌机的位置,再根据搅拌机的卸料高度和适合泵送及接管的要求来确定混凝土

泵的位置。就后者说明如下:

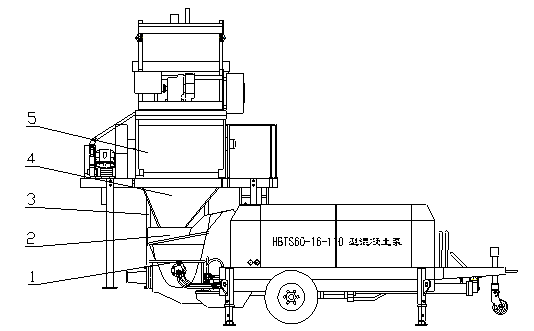

1输送泵     2挡板    3支撑   4溜槽   5搅拌机

        1.首先将混凝土泵至于坚实的水泥地面上或石墩上,保持水平,并将泵机的四个支腿的定位销和安全销锁紧,使轮胎脱离地面或卸掉轮胎。

        2.根据搅拌机的出料口和泵机料斗做一溜槽,使搅拌机卸出的料通过溜槽进入泵机的料斗。如上图所示

        3.溜槽通常用角钢作骨架,用1.5mm厚的钢板焊接而成。溜槽下面用支撑架起,使之牢固。

        4.通常情况下,在泵机的料斗上需要加高20cm左右,这样加大料斗容积,以保证混凝土不会外流。因为强制式搅拌机卸料最好一次卸

完,这样流进料斗的混凝土比较均匀。如果分次卸料,最后出的混凝土石子偏多,对泵送不利,尤其是混凝土的坍落度较大时,更应注意,所

以泵机的料斗要加高。如果是大容量的搅拌机,可以事先做一个储料斗,以保证连续供料。

        5.在溜槽的放置上,要求坡度适当,倾斜角度最好在25°-40°之间,落差不要太大。

        6.溜槽与泵机料斗连接时,溜槽与料斗要留有一定的空间,便于清洗料斗和筛子。

        7.安装就位后,纵观整体,保证输送泵的罩壳门开关自如,便于维修操作。

        二、管道布置

        1.管道布置应保证顺利泵送和正常输送的前提下,尽量缩短距离,减少弯管,以减少输送阻力。

        2.锥管前面最好接2米以上的直管后,再使用弯管,保证其直管轴线与锥管轴线重合,并固定可靠,以便锥管拆卸清洗后,能快速装上。

        3.各管路必须保证连接牢固,弯管处加设牢固的固定装置,水平管路的每10米间距设立一个牢固点,使管路卡箍悬空,便于拆、接管路。

        4.各卡箍一定要紧到位,保证接头密封严密,不漏浆,不漏水。

        5.在接管时,根据现场施工条件,结合接管要求,合理布置,消除隐患。

        三、混凝土泵的调试

        1.混凝土泵安装就位后,通常对泵机进行整体检查:

(1)油箱内的液位是否在规定的范围内。

(2)检查液压胶管管接头,管夹固定座等连接件是否松动和漏油的地方。

(3)电器元件是否有断线或脱线触头螺钉松动的地方。

(4)料斗内是否有异物或杂质。

        2.电器方面的检查。要求现场电压380V±10%,为输送泵设置一个专用控制开关,所用电缆线的规格与泵机上的主电缆线要一致,并按要

求接好接地线。

(1)合上控制线路开关,此时电源指示灯亮,同时可编程序控制器PLC模块得电,观察其模块上的指示灯,分别是启动(start)、运行(run)

和故障灯(fault),如果启动、运行灯亮,故障灯灭则说明正常,即可进行操作,否则则存在故障不能运作。

(2)按电机启动按钮,看电机的交流接触器是否按程序动作,电机指示灯是否亮。

(3)分别按泵送、反泵、试压、搅拌按钮看可编程序控制器是否有输入和输出信号。

        3.如果上述一切正常,即可启动运转:

(1)将主电机和控制线路的空气开关拨到“合”的位置。打开钥匙或急停开关,电源指示灯亮,表明控制电路电源已接通。

(2)点动电机启动按钮,让主电机运转1-2秒钟,检查主电机转向。从电机输出轴看应为逆时针方向,即与主油标示旋向一致。如果相反,任

意交换总电源的两相电源即可。

(3)整机空运转10分钟,检查整机有无异常噪音,各管夹及管接头是否松动或漏油,板阀压力是否达到规定的数值。

(4)打开水箱盖,向水箱加满清水或至少淹没活塞杆。否则,无水运动,会使轴密封及混凝土缸活塞迅速损坏。

(5)检查润滑泵是否有润滑油,并按要求加注润滑油。

(6)用黄油枪分别向小油缸和水箱内的中间接杆油杯加满润滑油。

(7)进行试压操作10秒钟,向闭合油路补油并检查主系统压力。

(8)按泵送按钮,观察泵机动作是否运行正常。启动搅拌,检查其正反转是否与开关标示方向一致,即从马达轴向看,顺时针方向为正转。

(9)泵送10分钟后,进行反泵操作并检查正反泵是否与开关标示方向一致。

在整个运作当中,要时刻注意泵机的各个部位的连接,高压胶管及各个仪表的情况,如遇紧急情况直接按总停开关停机,以防万一。

        4.混凝土方面

        在整机空载调试完毕后,就可准备泵送混凝土,在泵送前,我们要做到:

(1)了解现场的混凝土的粗骨料的品种和质量,粒径和级配。由于粗骨料最大粒径受输送管路最小口径限制,要求碎石最大粒径不超过1/4管

径 ,卵石不超过1/3管径,允许有少量超径骨料混入,但不得超过2%,并且它们必须是分散的。

(2)细骨料的种类,用中沙配制的混凝土可泵性最好,平均粒径为0.25-0.3毫米,一般沙率为38%-45%,对于粗沙,要求沙率在45%以上,

细沙则在31%-33%较好。

(3)要求泵送混凝土的水灰比在0.4-0.6之间,外加剂一般情况用减水剂,它能使水泥浆的凝聚结构变成分散性结构,从而提高了流动性。如

果保持新拌的混凝土的流动性不变,使用减水剂可以大大减少拌和用水量,从而改善了混凝土的稳定性,提高了强度及密封性。如果保持混凝

土的强度不变,则可以节省水泥用量。

(4)混凝土的坍落度一般控制在8-23厘米,对于远距离和大高度的泵送一般控制在18-20厘米左右;对于向下泵送的落差较大的,一般控制在

12-14厘米左右。

(5)组成严密的劳动组织,合理分工,布置好联络措施,专人负责监督供料情况,并准备好各种检修工具及输送管道清洗用具,备好夜间照

明灯。

        5.在泵送混凝土时,我们要注意以下几点:

(1)启动混凝土泵,空运转,如果气温较低,空运转时间应较长,要求液压油的温度升至15℃以上才能泵送

2009/4/11
